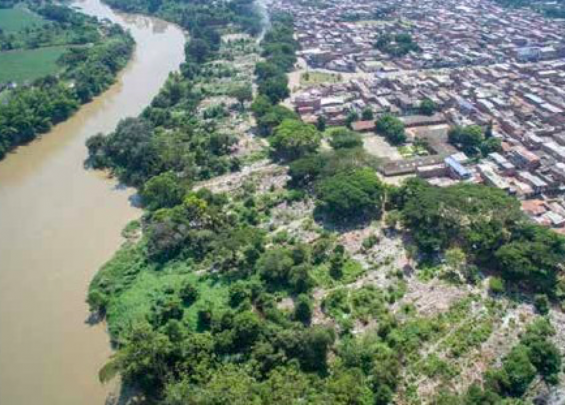

Les ressources de la surtaxe environnementale sont vues à Cali : directeur de CVC

Les travaux de rénovation des écoparcs Cerro de La Bandera et Bataclán, la livraison du corridor environnemental urbain de Meléndez et l’entretien des arbres urbains de la ville sont quelques-unes des exécutions que le CVC a réalisées en coordination avec la mairie du district. D’autres corridors urbains étendus et l’écoparc Corazón de Pance en sont à leurs débuts. Le jarillon de la rivière Cauca est une autre priorité.

CVC

Les ressources sont destinées à générer la restauration des sols, de l’eau, de la biodiversité, de la qualité de l’air, des déchets, une occupation durable du territoire, de nouveaux corridors environnementaux et des éco-parcs.

Spécial pour El País

Le directeur général du CVC, Marco Antonio Suárez Gutiérrez et le maire de Cali, Jorge Iván Ospina Gómez, ont convenu au début de l’année de définir les projets d’investissement et les activités à exécuter avec les ressources de la surtaxe environnementale de Santiago de Cali au cours de le 2021, pour la restauration des sols, de l’eau, de la biodiversité, de la qualité de l’air, des déchets, de l’occupation durable du territoire, des nouveaux corridors environnementaux et des écoparcs. Les initiatives auront une valeur proche de 67 milliards de pesos et, alors, vous saurez quel est le solde de ce qui a été réalisé à ce jour.

Travaux de rénovation environnementale

D’un coût de près de 1 696 millions de pesos dans l’éco-parc du Bataclán et de plus de 1 820 millions dans l’éco-parc du Cerro de la Bandera, le CVC a livré au maire de Cali, à travers le Dagma, la rénovation environnementale et paysagère qui est faite aménagement de sentiers, escaliers avec mains courantes, travaux de contrôle de l’érosion, ainsi que postes de garde, vente de fruits et observation d’oiseaux. C’est toute une offre touristique, notamment pour les sportifs.

« Nous montrons aux habitants de Cali dans lesquels nous investissons les ressources de la surtaxe environnementale. Ces collines sont emblématiques et sont visitées par des centaines de personnes et il est important qu’ils réalisent comment nous prenons soin d’eux et que nous écoutons leurs besoins. Nous allons continuer à faire beaucoup plus de travaux », a déclaré Marco Antonio Suárez Gutiérrez, directeur général du CVC.

Dans le cas de l’écoparc Bataclan – Tres Cruces, le CVC est intervenu à 124 mètres du sentier « Initial » ; 322 sur le sentier « Deportistas » et 232 mètres sur le sentier « Bambusal », pour un total de 678 mètres. Dans les trois, la construction de sentiers avec contremarches et bordures en béton, une bande de roulement remplie de gravier, un canal latéral d’eau de pluie, des garde-corps en métal et des mains courantes en bois.

Dans l’écoparc Cerro de la Bandera, le drapeau de la ville a été hissé et la construction de 956 mètres de sentiers avec une empreinte, une contremarche, des paliers, des rampes et des bordures de pierre et de béton, dans la partie supérieure de l’écoparc, a été livrée . Une cabane de garde forestier à deux étages a également été construite, dans des porches en béton armé et une enceinte en maçonnerie, qui dispose d’un panneau à énergie solaire. Le terrain du lieu emblématique a été stabilisé grâce à des travaux de bio-ingénierie dans la partie initiale et deux cabanes d’observation des oiseaux ont été construites dans la partie supérieure.

De plus, le sud dispose déjà d’un espace permettant aux Caleños d’avoir plus de liens avec l’environnement, appelé Corredor Ambiental Urbano, CAU, Meléndez. L’intervention consistait à remplacer une zone délaissée par un site avec des plateformes, des sentiers, des squares, une piste cyclable de 850 mètres, 11 machines bio-saines, 15 bancs en béton armé, et un aménagement paysager qui comprend un millier de semis parmi les arbres et les espèces ornementales . Le site dispose également de projecteurs et de 36 luminaires avec leurs poteaux pour l’éclairage périmétrique. Le CAU Meléndez est situé entre la Calle 3A et la Carrera 99, jusqu’à la Calle 1 Oeste, dans la Commune 18, et environ 2 640 millions y ont été investis.

Enfin, la construction et l’adaptation paysagère et environnementale de l’écoparc Corazón de Pance, dans sa phase initiale, l’adaptation du corridor environnemental de San Fernando – Cristo Rey et du parc La Vida, dans sa première phase de construction – à proximité de Cosmocentro – sont quelques-uns des projets mobilisateurs qui feront de Cali une ville avec plus d’espaces publics verts pour le plaisir des citoyens. L’idée est qu’ils sont une réalité en 2023.

Des arbres pour la connectivité environnementale urbaine

Plus de 250 personnes ont été embauchées par la Société pour planter 10 000 arbres, en plus de l’extraction de près d’un millier de souches et de racines, et l’intervention de près de 700 arbres qui, en raison de leurs mauvaises conditions phytosanitaires, représentent un risque pour la vie et propriété des Caleños. Ce plan a été déterminé après 3 265 visites diagnostiques.

CVC

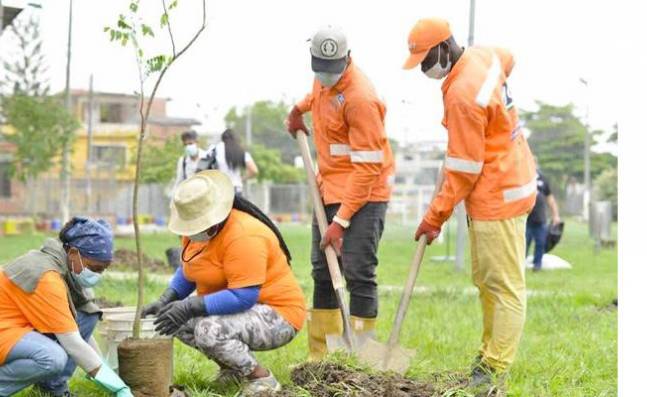

Plus de 250 personnes ont été embauchées par la Société pour planter 10 000 arbres.

Spécial pour El País

« La continuité est garantie et nous allons faire cette intervention également en 2021, 2022 et 2023. J’ai dit à ces équipes de faire leur travail avec enthousiasme et pour les habitants de Cali de voir la récupération de tous nos arbres. Nous cherchons à atténuer les appels « îlots de chaleur », des endroits de la ville où la température est plus élevée en raison du manque de végétation », a-t-il ajouté.

A Cali, 1 000 souches ont déjà été arrachées et 10 000 arbres plantés. D’ici 2021, 25 000 nouveaux arbres seront plantés, plus de 1 000 souches et racines seront enlevées et 1 000 arbres remarquables seront spécialement entretenus.

Jarillón del Río Cauca : une corde de vie pour Cali

Les travaux du Plan Jarillón, qui vise à construire le renforcement statique et dynamique de cet important macro-projet, afin de réduire le risque d’inondation associé à la rivière Cauca, comprend le renforcement de la digue existante qui a été construite dans les années 60, en une longueur d’environ 26 km. Actuellement, 97,95 % de la longueur ont été contractés pour être renforcés, 2,05 % restant à contracter. L’avancement des travaux achevés et avancés s’élève à 75,65 %, et le renforcement en cours atteint 22,3 %, laissant 2,05 % de longueur en attente de contractualisation.

CVC

Les travaux du Plan Jarillon envisagent le renforcement de la digue existante qui a été construite dans les années 60, sur une longueur approximative de 26 km.

Spécial pour El País

La section I, dont le renforcement de 6,6 km a commencé les travaux de renforcement en décembre 2015, est déjà achevée, de même que la section II, avec 2,5 km, et la section III, avec 2,5 km. Les travaux connus sous le nom de Sous-sections (2,01 km), la section Lot 6A (0,269 km), les sections IV, V et VI, et la section VII (1,2 km), sont dans des pourcentages d’exécution différents. D’ici la fin de cette année, l’achèvement du renforcement des sections IV, V et VII est attendu.

A ce jour, le projet a un coût estimé à 807 milliards de pesos : 504 milliards ont été apportés par le Fonds d’adaptation, 124 milliards de la Mairie de Cali, 120 milliards de CVC et 58 milliards proviennent d’Emcali.

Il convient de rappeler que la présence d’arbres, là où ils n’auraient jamais dû être plantés, est l’une des causes de la détérioration de l’anneau de jarres qui protège la ville. Pour cette raison, les travaux de renforcement et de mise en valeur de la structure ont été nécessaires. D’où la nécessité d’éradiquer les arbres, qui est également compensée : plus d’un milliard de pesos seront investis, avec lesquels il devrait entretenir plus de 1 000 arbres.
